アイアンレッドアルキドサーフェイサー:プライマーと何が同じで、何が違うのでしょうか?

アイアンレッド アルキド プライマー シリーズには、よく似た 2 つの製品があり、1 つはアイアン レッド アルキド プライマー (プライマー)、もう 1 つはアイアン レッド アルキド プライマー (二次プライマー) です。名前の違いは「二道」という2文字だけで、パッケージの色も似ています。建設現場では、間違った製品を入手したり、対応する特殊な用途を混同したりすることが非常に簡単です。

この記事では、両製品の違いをわかりやすく解説するとともに、プライマー塗布時の注意点についても触れています。

最も重要な違いは、表面の乾燥時間が異なることです。

1 回目のプライマーは表面の乾燥に 2 時間かかりますが、2 回目のプライマーは表面の乾燥に 6 時間かかります。これは、2 つの製品の操作における最も直接的な違いです。それに応じて建設リズムを調整する必要があります。 ‌

建設プロセス中、多くの建設作業員がプライマーに触れました。彼らはプライマーを塗布するという通常の習慣に従いました。 2時間かけて施工を終えた後、手を伸ばして触ってみると、乾いていなかった。彼らはこれが製品の品質に問題があると誤解しました。実際のところ、品質に問題があるのではなく、製品自体の配合によって決まる自然な現象です。第二のプライマーは第一のプライマーに比べて顔料充填量が多く、溶剤が逃げる経路が狭くなります。そのため、本来、第一プライマーに比べて乾燥速度が遅くなります。通常の乾燥時間は 6 時間です。

建設作業計画には、この違いを含める必要があります。2 番目の下塗りの施工作業は午前 8 時に実行され、下塗りが乾くのは午後 2 時までです。朝10時に走って点検して「なんでまだ乾いてないの?」なんてことはあってはならない。

如何选择铆焊件的底漆和面漆_铁红醇酸底漆表干时间差异_铁红醇酸底漆一道底漆二道底漆

使用上の違い:プライマーの上にサーフェーサーコートを重ねることができます

1つ目のプライマーは「黒い金属に下塗りをしてサビを防ぐ」という目的があります。処理された基材の表面に直接塗布されます。 2 番目のプライマーは「錆を防ぐために黒色金属の下塗り」に使用されます。また、錆に対する耐性を高めるためにアルキド プライマーの上に塗布することもできます。プライマーに関する補足文の後半は、中間防錆層として設計する場合の使用方法について言及しています。

標準的な 2 コート プライマーの塗布順序は次のとおりです。

最初のステップでは、下地にプライマーを塗布し、24 時間待ちます。

2 番目のステップでは、最初のプライマーの上に 2 回目のプライマーを塗布し、さらに 24 時間待ちます。

3 番目のステップでは、プライマーの上にアルキド トップコートを塗布してシステム全体を完成させます。

2種類のプライマーを組み合わせた防錆効果は、1種類のプライマーのみを塗布するよりもはるかに確実です。その理由は、2層の塗膜を重ねた場合、上下同じ位置にピンホールが並ぶ確率が極めて低いためです。腐食性媒体が浸透して基材に到達したい場合は、2 層の塗膜にランダムに分布しているピンホールを同時に通過する必要があります。これにより難易度が大幅に上がります。これが、より高い防食要件が要求されるプロジェクトの場合、建設仕様でプライマーの 2 回の塗装が必要となる実際の理由です。

両方の製品を別々に使用することもできます

セカンドコートプライマーは、「セカンドコート」と呼ばれていますが、ファーストコートプライマーの上にのみ使用できるわけではありません。準備されたスチールベースの表面に直接塗布できます。この処理方法は、初塗りプライマーの初回塗布方法と全く同じです。

違いは次の点に反映されています。ファーストコートプライマーの見かけの乾燥速度は速く、わずか 2 時間しかかかりません。また、その施工効率はより効率的であり、タイトな施工スケジュールと平均的な防食要件を持つプロジェクトにより適しています。対照的に、2回目プライマーの見かけの乾燥速度は6時間と遅くなりますが、顔料濃度が高く、防錆機能が優れています。防食要件がわずかに高い場合、または単一のプライマーでより優れた防錆効果が期待される場合に適しています。

オプションは何ですか?簡単に説明すると、工期が短く、要件が平均的なレベルの場合は、プライマーを 1 つ使用します。施工期間が特に短くなく、より防錆効果が期待できる場合は、プライマーを2枚使用するか、プライマーを2枚重ねて使用してください。

24時間間隔と2週間の上限は入門書と全く同じです

これら 2 つのプライマーには、コーティング間隔に関する要件がまったく同じです。最低でも 24 時間後にトップコートを塗布する必要があり、最高でも 2 週間以内にトップコートを塗布する必要があります。

少なくとも 24 時間は必要です。次のコートを塗布する前に、プライマーが完全に酸化して硬化する必要があります。二次下塗りであっても上塗りであっても、最短間隔の24時間は絶対に必須であり、必ず達成しなければなりません。

最初のプライマーの構築の開始から計算すると、システム全体が 2 週間以内に正常に完了する必要があります。この 2 週間は、プライマーとトップコートを含め、すべて正確に塗布する必要がある最長の時間制限です。この2週間を超えるとプライマーが酸化しすぎて脆くなり、トップコートとの接着力も低下します。その際は直接塗るのではなく、トップコートを塗る前に研磨する必要があります。

铁红醇酸底漆一道底漆二道底漆_如何选择铆焊件的底漆和面漆_铁红醇酸底漆表干时间差异

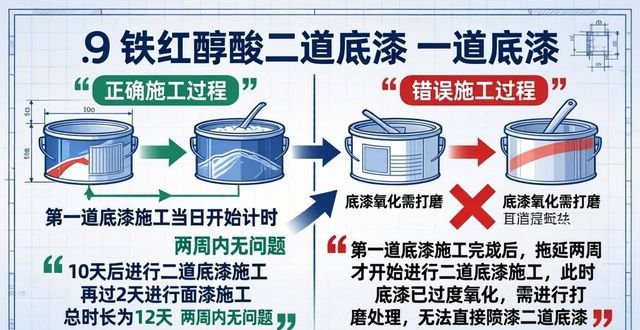

よくある誤解を明確にする必要があります。2 週間の期間の開始点は、2 回目のプライマー塗布の日ではなく、最初のプライマー塗布の日です。 1回目の下塗りを塗装し、10日後に2回目の下塗りを塗装し、その2日後に上塗りを塗装する合計12日間であれば、2週間の範囲内で問題ありません。しかし、最初のプライマーが完了した後、2 番目のプライマーの塗布を 2 週間遅らせたらどうなるでしょうか?現時点では、最初のプライマーは過度に酸化しているため、施工前に研磨する必要があります。 2 番目のプライマーを直接塗布することはできません。これは通常のプロセスに反します。

铁红醇酸底漆表干时间差异_铁红醇酸底漆一道底漆二道底漆_如何选择铆焊件的底漆和面漆

シンナーや塗布方法はプライマーと同じです

2 番目のプライマーは、同じアルキド特異的希釈剤を 3% ~ 5% の希釈率で使用します。塗装方法としては、高圧エアレススプレー、手作業による刷毛塗り、ローラー塗装などが挙げられます。これらの動作要件は、最初の入門書とまったく同じです。

バケツの蓋を開ける前によくかき混ぜてください。顔料の充填量が多い塗料では、沈降がより顕著になります。材料の撹拌を十分に行わずに塗料を取り出すと、材料中の顔料含有量が不均一になり、防錆性能に影響を及ぼし悪影響を及ぼします。希釈量は 5% を超えてはなりません。サーフェーサーは本来、その防錆特性を発揮するために高い顔料濃度に依存しています。薄めすぎると顔料濃度が低下するのと同じことになります。このようにして防錆効果は大幅に低下し、弱まってしまいます。 ‌

2製品の選定ロジックを簡単にまとめると

ベースコートに直接使用するプライマーがあります。乾燥が早く、具体的には表面乾燥に 2 時間かかります。工期に関する要件があり、腐食に対する一般的な要件があるプロジェクトでの使用に適しています。

二次プライマー⁠、プライマーとして単独で使用することも、プライマーの上に重ねて使用することもできます。乾燥速度は比較的遅く(指触乾燥に6時間かかります)、顔料濃度が高く、防錆性能が優れています。防錆要件がやや高いプロジェクト、または 2 コートプライマー積層計画の 2 層目として適しています。

1次プライマー、2次プライマーの順に塗り重ねることで、最高レベルの防錆信頼性を誇るアルキド系プライマー液です。信頼性の点では、単一のプライマーを単独で使用するよりも信頼性が高くなります。ある程度の腐食圧力があり、5年程度の耐食寿命が要求されるプロジェクトに適しています。

商品選定や施工計画についてご不明な点がございましたら、直接お問い合わせください。
